Mais do que pontos turísticos, as pontes são elos entre a cidade e o interior em Sinimbu, município devastado com a enchente de abril e maio de 2024. Centenas de pessoas dependem das travessias sobre o Rio Pardinho para abastecer suas propriedades com mantimentos, equipamentos e subsídios em geral e para escoar a produção (incluindo o tabaco).
O município é conhecido como a capital das pontes pênseis, também chamadas popularmente de pinguelas. Após a enchente de 30 de abril de 2024, que danificou e arrancou muitas dessas estruturas, tanto para veículos como as exclusivas de pedestres, grande parte da população ficou isolada por dias e até semanas.
LEIA MAIS: Obras da Ponte Centenário em Sinimbu sofrem com atraso
Publicidade

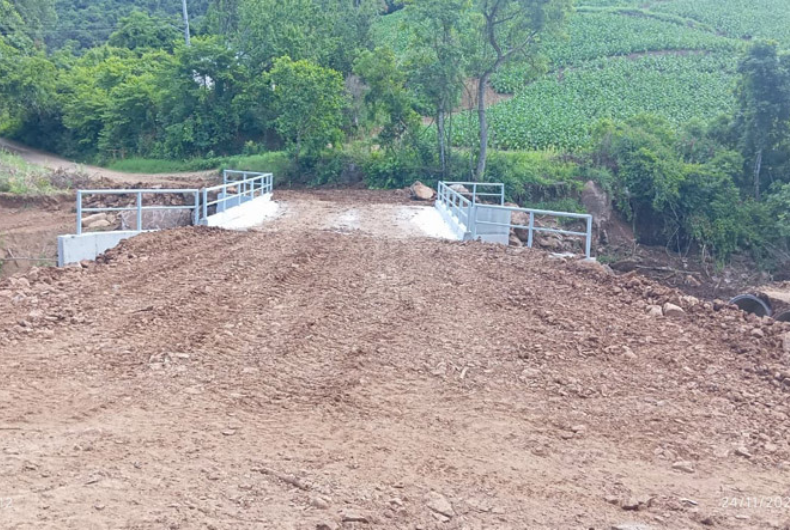

Mais de um ano depois, muitos locais ainda estão com estruturas improvisadas. O município perdeu 18 pontes e pontilhões usados para passagem de veículos durante a enchente. Porém, a primeira foi concluída recentemente. Em novembro, a Prefeitura terminou a reconstrução da ponte na localidade de Alto Rio Pequeno, a Ponte Romaldo Fischer.

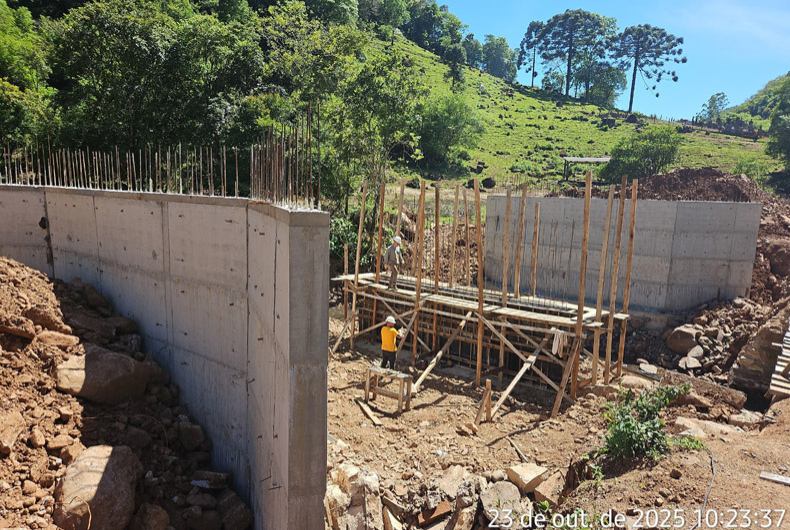

Na sequência, foi finalizada a travessia de Linha Desidério, que aguarda o processo da secagem e deve ser liberada nos próximos dias. As próximas a serem entregues à comunidade devem ser a Bismark, que está na fase de colocação de vigas, e a de Rio Pequeno, que também está em etapa final e deve ser concluída em dois meses.


Recentemente, em Brasília, no Ministério da Integração e Defesa Civil, o prefeito Wilson Molz buscou destravar recursos financeiros para as reconstruções das pontes Casc, na localidade de Alto Sinimbu; Gamelão, em Linha Gamelão; e de Linha Inverno, que terá um aumento de 45 metros. A licitação está pronta. Com empresas aptas a iniciarem os trabalhos, resta apenas a liberação dos recursos federais.
Publicidade
LEIA MAIS: Obras de reconstrução das pontes avançam em Sinimbu
“Esse lote das três pontes é o que mais tem nos preocupado. A ponte de Casc é de fundamental importância para a mobilidade do município. Ela já deveria estar pronta”, salienta Molz. “Infelizmente, questão de processo administrativo, que veio da administração anterior, trancou uma licitação. Com isso, a nova licitação saiu somente mais tarde, e agora tivemos esse travamento da liberação de recursos na Defesa Civil Federal”, lamenta.
Ele acrescenta que houve dificuldades com empresas ao longo do ano, retardando a conclusão das obras. “Nenhuma conseguiu concluir os trabalhos dentro do prazo. Infelizmente, nossas intimações às empresas não têm adiantado. Por conta disso, não conseguimos entregar até o fim do ano a Ponte do Centenário, por exemplo.”
Publicidade
Ele reconhece que o transtorno é grande e volta a pedir paciência da comunidade. “Não temos outra saída. Romper contrato com as empresas é muito pior do que adiar mais um pouco. Precisamos ter muita persistência e torcer para que essas empresas realmente honrem os contratos.”
LEIA MAIS: Obras na Ponte Bismark em Sinimbu avançam com instalação de vigas
Molz destaca ainda a expectativa pela entrega da obra da Ponte da Graxeira, sobre o Arroio Marcondes, em Linha Rio Grande, que está sendo executada pelo Estado desde o início do ano. “Terá que ser feito um grande acesso, porque a ponte ficou muito alta, fora do nível. Infelizmente, será uma obra paralela, que vai inclusive prejudicar os imóveis do núcleo Germano Winck. Ou seja, certamente será um desafio, e há um trabalho longo que o Estado tem pela frente nesse local.”
Publicidade

Saiba mais
Pontilhões
Ainda na capital federal, o chefe do Executivo participou de uma solenidade na qual foram anunciados mais de R$ 5,5 milhões para as obras de reconstrução dos pontlhões (pontes mais baixas). Além disso, foi assegurado o recurso de R$ 1.291.207,07 para a construção de um pontilhão no Núcleo Germano Winck, em Linha Rio Grande. Para as melhorias, já há empresas licitadas para dar início aos trabalhos no começo do próximo ano.
Pinguelas
Publicidade
Das cerca de cem passarelas existentes antes da catástrofe, mais de 60 foram levadas pela água. Ainda no ano passado, o Município criou a Lei de Parceria de Pontes Pênseis, pela qual entra com o material e máquinas e a comunidade e as famílias que usam as pinguelas fazem o trabalho de reconstrução. “Algumas ainda estão com protocolos em aberto, mas devem ser consertadas ou reinstaladas muito em breve.”
Pontes
- Bismark: localidade de Bismark – em fase de colocação de vigas
- Rio Pequeno: localidade de Rio Pequeno – em andamento (mesma empresa que finaliza a Bismark)
- Casc: localidade de Engelmann – aguarda ordem de início
- Gamelão (comunidade): Linha Gamelão – aguarda ordem de início
- Linha Inverno: localidade de Linha Inverno – aguarda ordem de início
- Alto Rio Pequeno I: localidade de Alto Rio Pequeno – com ordem de início
- Alto Rio Pequeno II: localidade de Alto Rio Pequeno – com ordem de início, começo deve ocorrer em ainda dezembro
- Romaldo Fischer: localidade de Alto Rio Pequeno – concluída
- Desidério: Linha Desidério – concluída
- Centenário: localidade Centro – em fase final
- Além destas, a Ponte da Graxeira, sobre o Arroio Marcondes, em Linha Rio Grande, está em obras e aguarda a colocação da chapa sobre as vigas.
- A execução é do governo do Estado.
Pontilhões (pontes baixas)
- Getúlio Waechter: localidade de Rio Pequeno
- Dopke: localidade de Rio Pequeno
- Cruzeiro: Localidade de Rio Pequeno
- Alceu Bechert: localidade de Rio Pequeno
- Aldino Schulz: localidade de Rio Pequeno
- Heitor Schulz: localidade de Rio Pequeno
- Pio XII: localidade de Pinhalzinho
- Linha Pintado: localidade de Linha Pintado
